Como planificar la producción en 3 pasos

1 minutos de lectura

Zona fijada y zona libre #

Intentamos mantener el plan estable durante los próximos 5 días, insertando las nuevas OFs en las fechas posteriores

Zona Fijada. Los próximos 5 días laborables → plan fijado, no se modifica automáticamente. Solo se modifica a mano.

Zona Libre. A partir del día 6 en adelante. En esta zona se insertan las nuevas OFs y se reordena la planificación para optimizar recursos

Procedimiento #

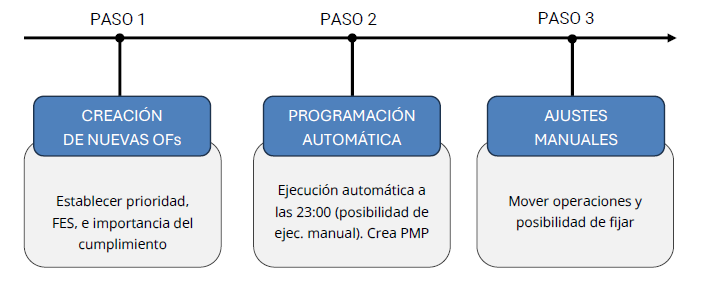

Planificacion-en-3-pasos

Paso 1. Creación de nuevas OFs.

Al crear nuevas OFs, debe definirse la siguiente información:

  • Fecha de entrega solicitada o FES, normalmente se hereda del pedido.
  • Importancia de cumplir esa FES. Entre 0 y 10. Es el nivel de criticidad para el cliente.
  • Prioridad. Entre 0 y 100. criterio interno de planificación. Las OFs con prioridad superior a 80 se programan preferentemente, sin desplazar a las fijadas.

Paso 2. Programación automática.

El sistema asigna recursos a las nuevas OFs respetando las fijaciones existentes, por lo que normalmente se ubican en la zona libre.

La programación se hace de forma automática todos los días laborables a las 23:00 (configurable). También se puede ejecutar en cualquier momento de forma manual.

Tras hacer la programación, se fijan automáticamente los trabajos de los siguientes 5 días (configurable).

Paso 3. Ajustes manuales.

En función de las necesidades operativas del taller tales como urgencias, averías o problemas de suministro, el responsable de programación puede:

  • Modificar el orden en que se ejecutarán las operaciones
  • Cambiar el recurso asignado.
  • Fijar la programación de algunas OFs para evitar que en futuras planificaciones puedan cambiar.
